徳正寺納骨堂 勝縁廟

上棟式・餅まき

1月30日(日)勝縁廟の上棟式を行いました。 感染対策として、すべての行事を屋外で行うこととし、お集まりの皆様には事前の体調確認や、手指の消毒徹底をお願いした上での開催となりました。 上棟式は、勝縁廟の中心を荘厳して行い […]

カテゴリー
徳正寺納骨堂 勝縁廟

小屋組

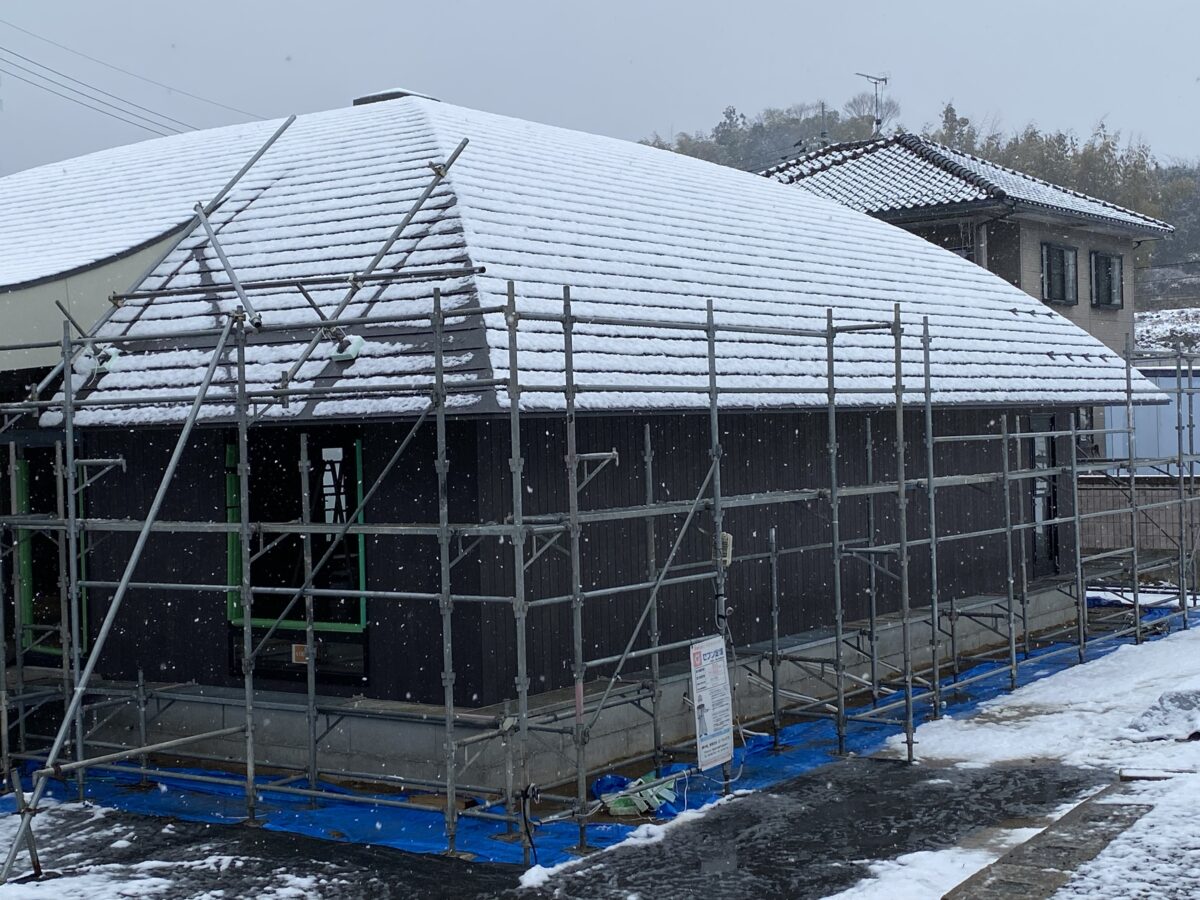

棟上げが終わり、屋根を支える骨組みである小屋組(こやぐみ)が作られていきます。 勝縁廟の屋根面は、膨らんでいるように見える「むくり」と呼ばれる丸みを帯びた形状です。 徳正寺本堂の「反り(そり)」のある屋根と対をなして呼応 […]

カテゴリー
徳正寺納骨堂 勝縁廟

棟上げ

柱を立て始める1月14日は、うっすら雪が積もる、寒い朝となりました。 いよいよ棟上げに向けて現場が動き出すにあたり、棟梁のご好意で、最初に立てる隅柱は、若院と若坊守に打ち込みをさせてくださいました。 そしてここからは、本 […]

カテゴリー
徳正寺納骨堂 勝縁廟

建方開始

1月6日より、建方が始まりました。現場に次々と、プレカットされた木材が運ばれてきます。 まずは、土台敷きが行われていきました。 そして最後に、厚めの床下地合板を敷いて、土台が完成しました。 この土台の作り方は『剛床工法』 […]

カテゴリー
徳正寺納骨堂 勝縁廟

基礎完成

2021年の年末に、基礎工事が完成しましたのでご報告いたします。 これまでの工程に引き続き、作業は進んでいきました。 まず、建物の立ち上げや支柱土台、スロープ、出入り口ポーチなどの型枠が作られ、コンクリートが注がれていき […]

カテゴリー
徳正寺納骨堂 勝縁廟

続・基礎工事 着々…

前回の投稿でお伝えした、防湿シート、断熱材の施工に続いて、基礎工事が着々と進んでいます。 この度の基礎は建築物の立ち上がり部分だけではなく、床下全面を鉄筋コンクリートにして、耐震性、耐久性だけでなく、防湿対策にも優れた「 […]

カテゴリー
徳正寺納骨堂 勝縁廟

基礎工事 着々…

勝縁廟の基礎工事が進んでいます。 まず、重機と手作業で基礎の底辺まで土を掘る作業が進められました。 そして、掘削した部分に砕石(さいせき)を入れて、地面が固められていきます。 砕石を入れた上にコンクリート(捨てコンクリー […]

カテゴリー
徳正寺納骨堂 勝縁廟

地盤補強工事

11月1日より、徳正寺納骨堂勝縁廟の地盤を補強する工事が開始されました。 建立予定地は、もともと田畑として利用されていた土地で、地盤調査の結果からも、地盤補強は必要との判断がなされていました。 この度の地盤補強工事は、先 […]

カテゴリー
徳正寺納骨堂 勝縁廟

勝縁廟 新築工事着工

おかげさまをもちまして、いよいよ本日10月15日より、勝縁廟の新築工事が始まりました。 さて、ここで納骨堂の工事着工までに必要な、各種申請内容について、少しお話したいと思います。 まず、納骨堂の建立には各自治体における「 […]

カテゴリー
徳正寺納骨堂 勝縁廟

起工式

10月15日の新築工事着工に先駆けて、徳正寺納骨堂 勝縁廟 の起工式を執り行いました。 浄土真宗における起工式は、「仏光照護のもと、工事を始める上でのご縁が整ったことをよろこび、仏恩に感謝して完遂の決意をあらたにする儀式 […]
